大干一百天确保五月底完成送电任务

来源单位:电务公司 作者:秦建国

冬寒还未退去,疫情防控还处在关键时期,滇中引水工程全线“百日大干”劳动竞赛活动拉开了序幕。

为认真贯彻落实滇中引水管理局劳动竞赛动员会的指示精神,全面响应2020年中铁开投滇中引水攻坚行动,确保滇中引水工程玉溪段供电标全面复工生产,完成5月送电的节点目标,从2020年2月22日至5月31日,项目部开展了“百日大干”劳动竞赛活动。施工管段各个施工点激情高涨,斗志昂扬,工地一线黄泥破土,项目建设持续升温。一幅幅热火朝天的复工复产横幅背后,彰显着全体员工奋发努力的决心。

“疫情防控不放松,同心协力促复工;保质保量保工期,劳动竞赛争荣誉”这就是滇中引水工程玉溪段施工供电项目部的口号。增强“抢”的紧迫感,“抓”的时效性,坚决把疫情期间受影响的时间抢回来,确保工程如期完成。

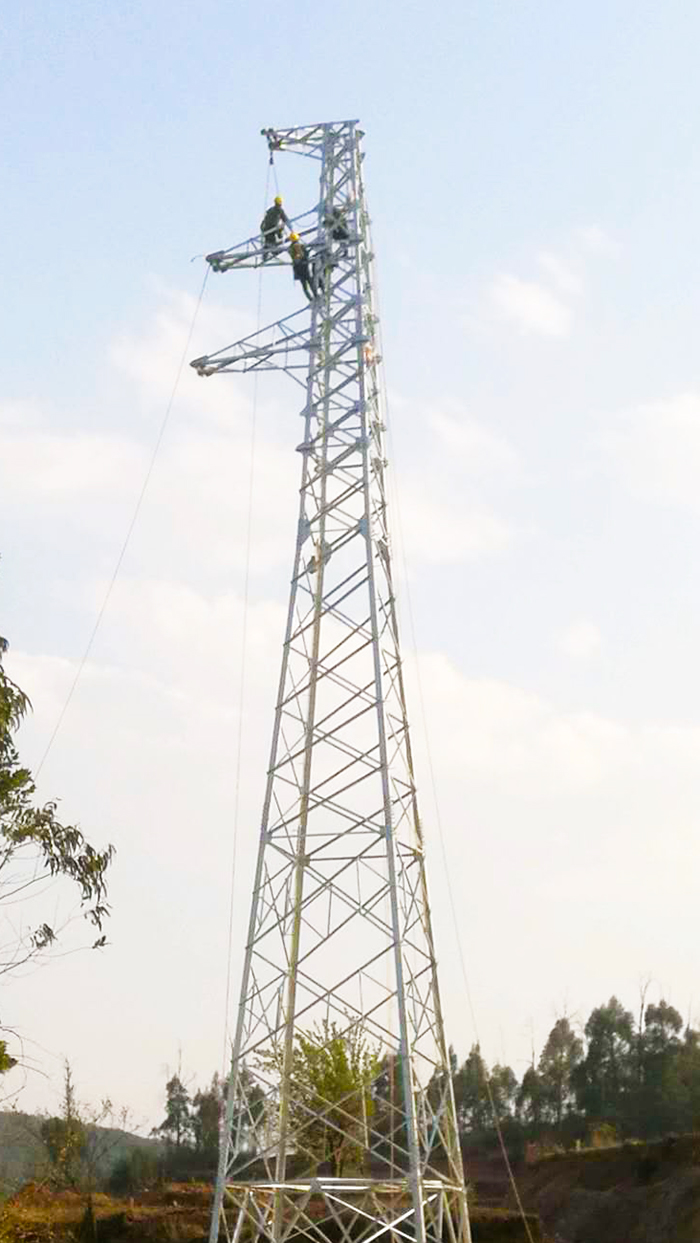

截止目前,业已完成从基坑开挖到铁塔组立工序的转换;同时完成的有变电站土建部分施工95%、基坑开挖35KV60%、10KV30%、基坑浇筑35KV32%、10KV11%、铁塔组立4基、电杆组立142基,完成产值4000万元。

当前,仍是疫情防控的关键时期,项目部坚决落实疫情防控措施,坚决保障工地和施工人员的疫情防控工作,外防输入内防感染。同时,项目部以“百日大干”劳动竞赛为锲机,建立健全进度控制组织体系与奖罚机制,有序调配人员、资源,明确责任分工,层层压实责任,狠抓节点落实,全力以赴保进度。

全体员工纷纷表示:在党员先锋模范作用带动下,将以昂扬的斗志、坚定的信心、过硬的作风,真抓实干,全力以赴完成施工任务,在劳动竞赛和防疫防控工作中交上一份满意的答卷!
