来源单位:电务公司 作者:刘 勇 凌仕槐

11月8日晚上11:00时,深圳4号线4335标项目经理部牛湖站3300kV整流牵引变压器两台、动力变压器两台、隔离开关柜两台完成到货验收,标志着4号线变电设备完成全部到货验收工作。

深圳城市轨道交通4号线为既有4号线的延伸线,三期工程正线全长10.791km。中铁二局电务公司主要负责供电系统工程主要包含:清湖(不含)~牛湖(含)8站8区间及观澜停车场的刚性接触网、柔性接触网、环网电缆、区间动力照明、区间给排水。包含5座牵引降压混合变电所、4座降压所、7座跟随所。

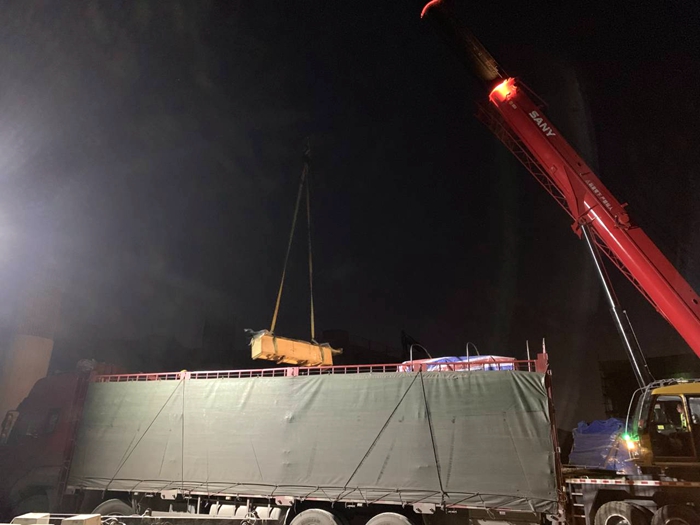

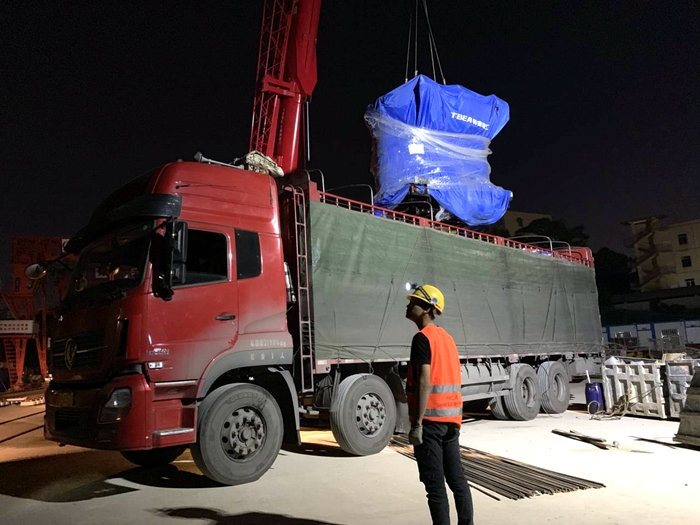

晚上11:00时,牛湖站3300kV整流牵引变压器两台、动力变压器两台、隔离开关柜两台到货全部到货。项目部组织监理一同开箱验收合格后,通过吊装口将设备吊入牛湖站,并完成设备移位及成品保护工作。据悉,项目部早于2018年12月,就已经完成对变电设备到货的超前谋划,在实施过程中紧抓落实。一方面,项目部紧跟供应商设备排产计划,并及时组织监理、业主到设备厂家开展设备监造及出厂测试工作,确保设备能够顺利出厂。另一方面,项目部根据站前单位进度及设备运输路径,及时组织设备到货,确保设备顺利到达现场。

在项目部的超前谋划和精心组织下,深圳4号线变电设备共计221台,超过98%的设备一次性到达现场。有效的降低了物资转运成本和风险,为深圳4号线三期工程试运营的实现夯实了基础。
