日前,成都地铁9号线机电4标项目部经过一周紧锣密鼓的施工,顺利配合风阀厂家完成了运用库及检修库排烟阀的调整。

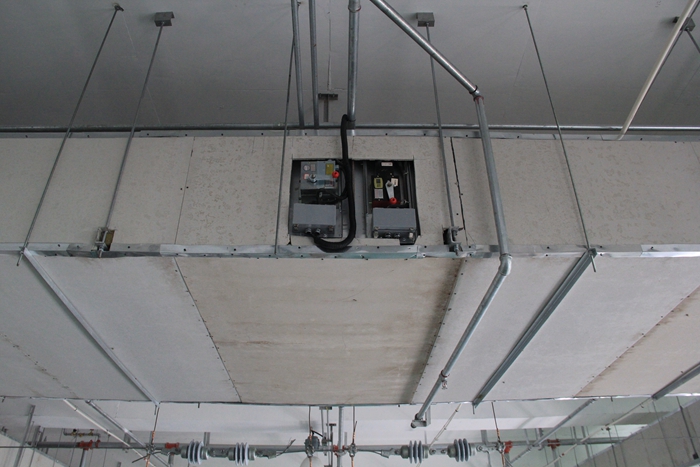

由于排烟阀缺在一定的缺陷,不满足防排烟新规的要求,业主要求项目部配合风阀厂家进行调整,需将已安装的排烟阀拆下后对执行机构进行调整,排烟阀主要分布在运用库和检修库,共计95个。排烟阀的调整存在以下几点困难,一是排烟阀安装高度在7-8米之间,需进行高空作业;二是排烟阀的拆下前对表面的防火包覆进行拆除,待安装后进行恢复;三是工期非常紧迫,业主要求在一周内配合厂家完成。针对以上困难,项目部针对检修库和运用库不同区域的现场实际特点,制定了不同的排烟阀拆装方案,主要利用现用的高空作业平台车和搭设脚手架的方式进行配合厂家进行排烟的拆装,以便厂家进行调整。为了避免影响正常的施工开展,尽量将晚上进行调整。由于存在一定的安全风险,项目部派专人进行了安全盯控。
经过项目部合理有序的安排,在业主要求的时间内配合厂家完成了排烟阀的调整。
