10月31日,北京平西府大修厂设备系统项目变电所综合自动化、变电所二次设备、火灾自动报警系统施工图3册图纸到位,截止目前项目部共计18册施工蓝图已全部出图完成。
因设备变更与各专业设计核图修改影响,本项目施工图纸的全部到位比业主要求出图完成时间滞后3个月,距离业主竣工节点完成时间仅有50余天,出图前项目部不等不靠,主动出击,提前完成设备排产核实确认,对供货周期长、数量较多的材料进行分期分批备料供货,以满足现场需求,并结合现场实际积极解决图纸中存在的问题。施工设计图纸作为设备材料备料、指导施工、验工结算的重要依据,
如果施工图纸不准确、审核不仔细,均对工程施工造成重大影响。
项目部即将组织近期已出蓝图的图纸会审和设计交底,做好“三量对比”、对接咨询核量等工作,为下一步顺利完成施工任务、争取项目盈利做好有效铺垫。

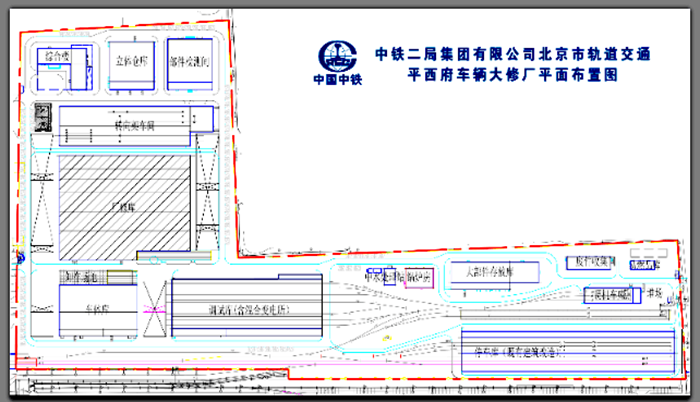

图:厂区平面布置图
