10月20日至21日,杭州地铁5号线供电Ⅲ标工程部前往江南段进行邻站联跳试验。
上午8点,工程部人员从项目部分两组出发分别前往长河路站和江晖路站开始进行调试。由于现场缺乏站间直接通话条件,调试组分有调试员和通讯员。通讯员负责在站厅层用手机接收来自邻站的信息并用对讲机将信息传递给本站调试员,调试员负责通过接收和发送调试信息,并根据设备实际情况,依次进行邻站对本站正极柜跳闸、本站对邻站正极柜跳闸的测试,并对错误跳闸、错误显示等情况,进行线路、器件的校验更正,以确保所有功能正常使用、正确运行。
本次调试历时两天,完成了对长河路站-江晖路站、江晖路站-博奥路站、博奥路站-育才中路站、育才中路站-火车南站站、火车南站站-姑娘桥站、姑娘桥站-停车场牵混所六组单元的调试,向早日移交工程迈出了坚实一步。

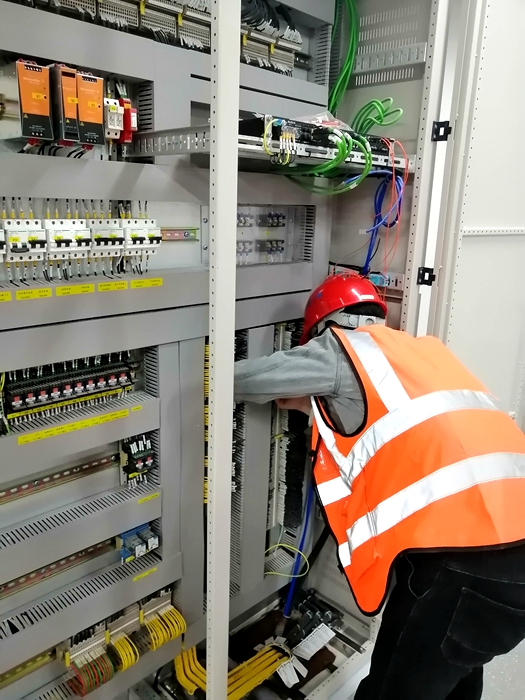

图:调试员接二次缆线
