柯桥区铁路货场改造项目环一、环二电源线割接一次送电成功

来源单位:电务公司 作者:吴务江

“相位正确,与停电前相位一致。”8月16日下午6点30分,随着对讲机里面的声音发出,由公司承包的柯桥区铁路货场改扩建项目电力工程环一、环二电源线割接在国网浙江省电力有限公司绍兴供电公司、上海铁路局杭州供电段绍兴供电车间、上海铁路局杭州检修车间的配合下实现一次送电成功,全货场供电线路、变配电所及相关设备均完成带电,为后续高低压线路改造工作创造了良好的条件。

本次环一、环二电源线倒接内容包括新增加一台800kVA箱式变电站,将动力变电所由原来的一路电源供电改造成两路电源供电,保证动力所电源的稳定性。整个送电过程顺畅,比计划提前一个半小时完成送电,送电之后变压器设备通电正常,各项技术参数均满足设计要求和施工规范标准。

此次环一、环二电源线割接的完成为柯桥区铁路货场改扩建项目实现9月既定开通目标打下了坚实的基础。

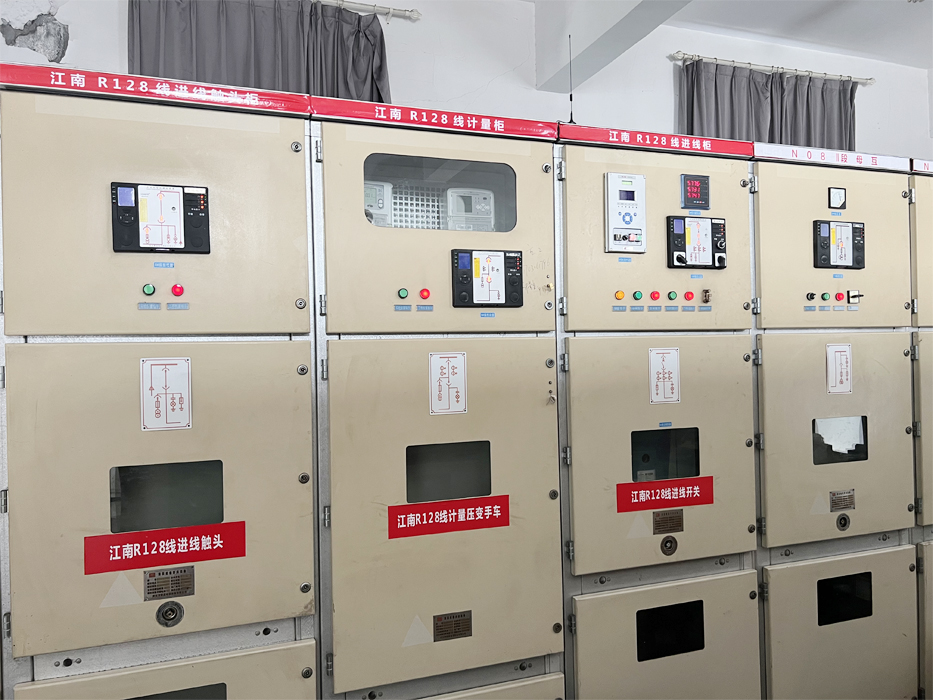

图:送电完毕后设备正常运行
