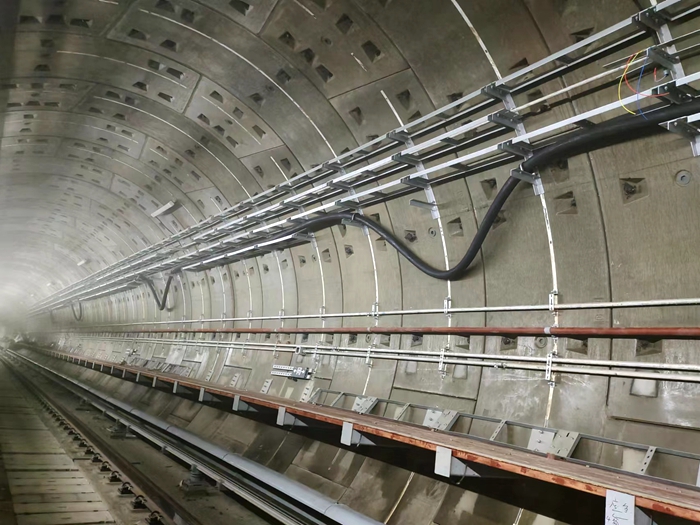

“一二走”,伴随着最后一根环网电缆敷设完成,10月7日下午,北京昌平线南延工程项目顺利完成全线环网电缆敷设任务。
环网电缆敷设受土建施工、轨道施工进度、多专业交叉施工、轨行区请点等各因素限制,施工进度较为缓慢、工期压力大;项目部为保证环网施工任务节点的顺利实现,在做好疫情防控的前提下,一是加大对外协调,及时掌握土建、铺轨及各专业进度,为施工创造良好的外部环境;二是严格落实现场包保责任,项目技术主管现场盯控,保证电缆敷设的路径正确与技术可靠;三是加大现场调查频次,寻找可利用下料口与作业点、见缝插针,保证现场吊装与作业面满足施工;四是加强施工安全质量管理,坚持每日班前讲话,强化现场安全重点部位的防范与现场质量的管控,确保了电缆的顺利敷设。
环网作为地铁系统的大动脉,它为变电所送去持续不断的电力、为各车站各用电设备提供电源,是地铁系统的主要核心部分。
全线环网电缆的敷设成功,有效保证了后续施工作业面的按时移交,对后续动调、验收、试运行及开通具有重要意义。
