南京宁和项目部补充合同接地网改造工程完成桥林新城站正式接地体敷设工作

来源单位: 作者:肖相帮 刘毅

8月23日,中铁二局电务公司南京宁和城际轨道一期安装工程承包项目部完成所签补充合同南京宁和线接地网改造工程桥林新城站正式接地体敷设工作。

由于宁和线是沿长江修建的地铁线路,江边地下水位较高,地质情况复杂。大部分车站周围的土壤较为疏松,对于接地网改造有一定影响;再加上在临时接地网施工完成后需等待路基施工完成方可进行下一步施工作业,中间存在着一定的施工真空期;并且本工程为既有线施工,需要和供电、电调、站务等部门频繁进行配合,协调任务繁重;根据招标文件,本工程暂定工期为5个月,其中含前期准备、物资设备招标等时间。同时既有线施工作业点时间较短,工效不高,总体来说,施工压力较大。

项目高度重视,每次施工前对当天施工要点作出分解和讨论,积极解决各类问题,保证施工顺利进行,做到“三高”,确保项目高量高质高效完成,此次施工共设六个站,桥林新城作为第一个施工的站点,标志着该工程施工取得阶段性胜利。

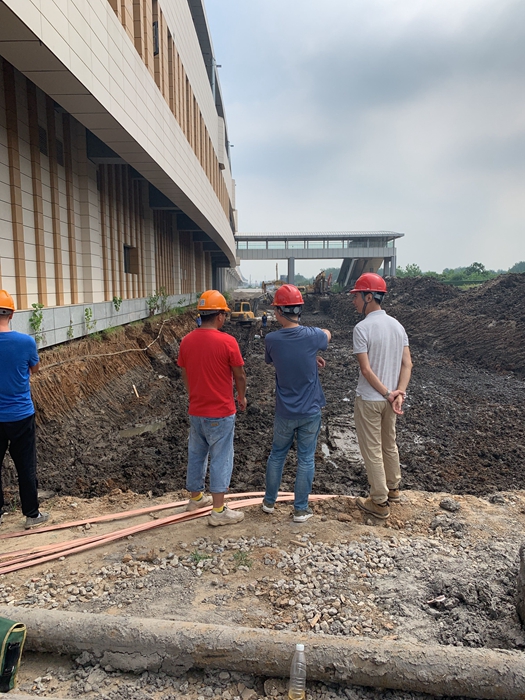

图:施工现场
