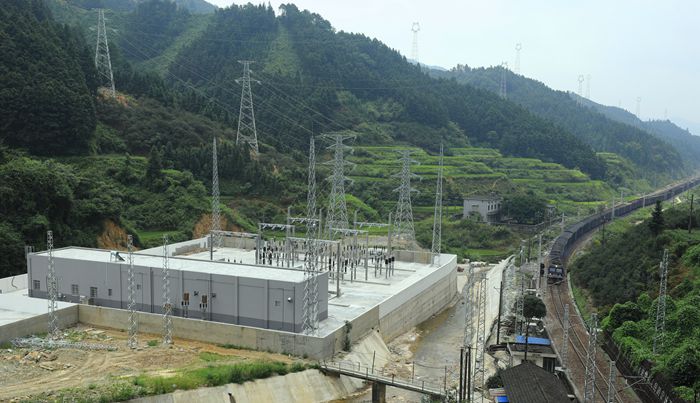

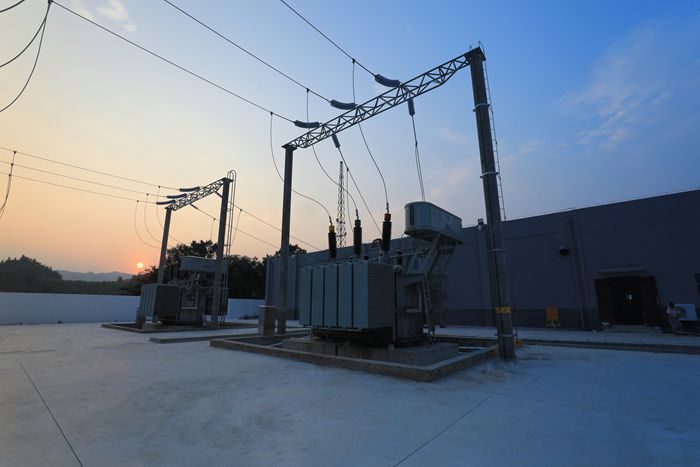

焦柳电气化改造工程经过近三年的施工现已到了收官阶段,房建新建86个单位工程和利旧改造9个单位工程分布在102km的铁路线上。为顺利达成9月30日的工期目标,房建专业于近日进行第三批次的验收工作,本次验收主要是牵引供电的生产、生活房屋和通信无线传输的直放站房屋,共计19个单位工程。由建设、设计、监理、接收和施工5家单位组成验收组,共同对焦柳项目部承建的程祥、程村、水团三个牵引变电所房屋和G网试验段的10个直放站进行验收,验收组将对照设计文件进行功能性验收,本次验收涉及到房屋给排水、消防、房屋建筑等。经验收专家组历时4天的检查评判,初步结论是按照设计文件施工,基本满足使用功能要求,初验合格。验收检查出的问题要认真整改,列入问题库消缺后要及时通知管理单位进行复验。
根据建设单位验收计划安排,在9月25日将对剩余的生活房屋和声屏障环保进行验收,届时焦柳项目部房建专业完成全部验交工作。
