重庆地铁五号线5401标项目部完成重庆西站变电所设备吊装

来源单位:电务公司 作者:彭华

5月2日,随着重庆西站最后一台整流变压器的平稳落地,重庆地铁五号线重庆西站牵引所所有设备安全吊装到位,为后续变电所送电提供了条件。

本次吊装作业属于本月重大危险源,项目经理、安环部长、主管工程师、监理工程师等,对此次吊装进行全程盯控。吊装前项目安环部及主管工程师对作业人员进行现场交底,并对起重机操作人员是否持证上岗,方木是否垫实,起重机吊钩、吊具是否带病作业、现场的临边、孔洞防护是否到位,现场警戒线是否防护到位等进行一一检查,使现场吊装作业处于安全可控状态。

此次吊装采用130T汽车吊起吊至站台层,此次吊装吊装口狭小,吊装难度较大,工期紧张,交叉作业多,吊装时间和场地十分有限,需搭设运输通道进行二次转运到变电所设备房。对此,项目部多次对运输路径进行现场踏勘,编制了有效的吊装专项方案并向监理报审,制订了应急预案。由于重庆西站属于BT范围外,协调难度大,项目部积极与土建单位对接,见缝插针找工作面,利用土建单位施工间隙充分利用宝贵的吊装时间,经过近18个小时的不懈努力,终于将本站所有设备安全、完好无损地吊装到位。

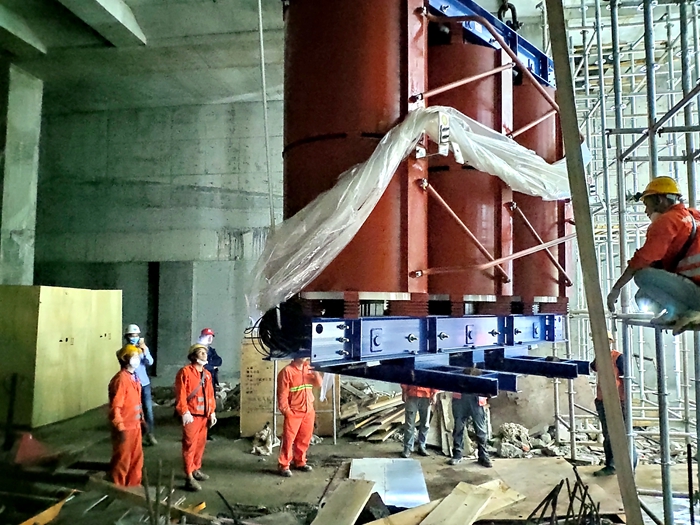

图1:设备吊装

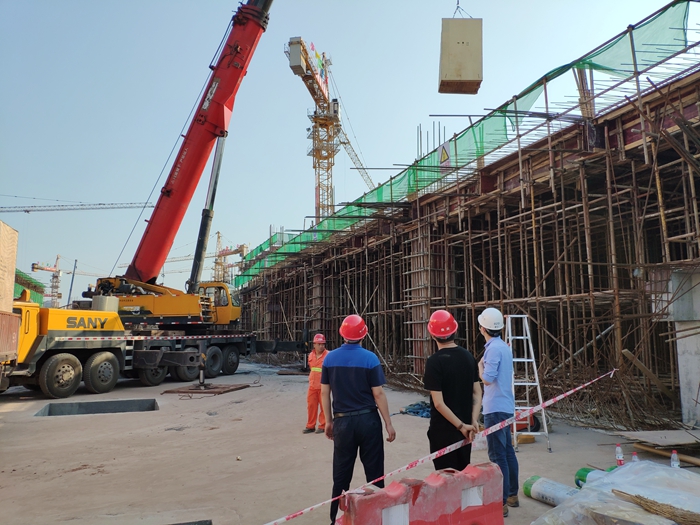

图2:项目领导带班
