阳春三月,阳澄湖畔,万物复苏;姑苏城外,草长莺飞,伴着吴侬软语,和着咿呀的江南小调,一派生机和繁荣。由于年初疫情原因,导致本来就很紧张的工期目标更加吃紧。项目部在复工生产会上制订了变电所首通段5月20日安装完成,接触网、供电环网首通段6月30日调试完成的工期目标,并从技术方案、措施,物质资源准备,人员组织安排进行部署,确保防疫防控和工期、质量、成本目标的实现。
三月中下旬是设备进场的密集时段,为展开全线施工创造条件。星塘街站是苏州一号线和新建5号线的交叉站,站内交叉施工多,设备路径易受其他专业进度干扰、影响,项目工程部制订了专项设备吊装和运输方案,对现场每一个作业人员统一交底,针对现场吊装口和吊车站位位置跨距大,进行吊装载荷和地面承载力核算;针对变压器站房层吊装口狭小,与车站站台不在同一平层的特点,搭设过渡平台,加固支撑,并经受力核算,确保安全。
吊装现场项目领导和安全负责人在现场盯控,最终3月17日吊装和运输安全完成,设备顺利到位。

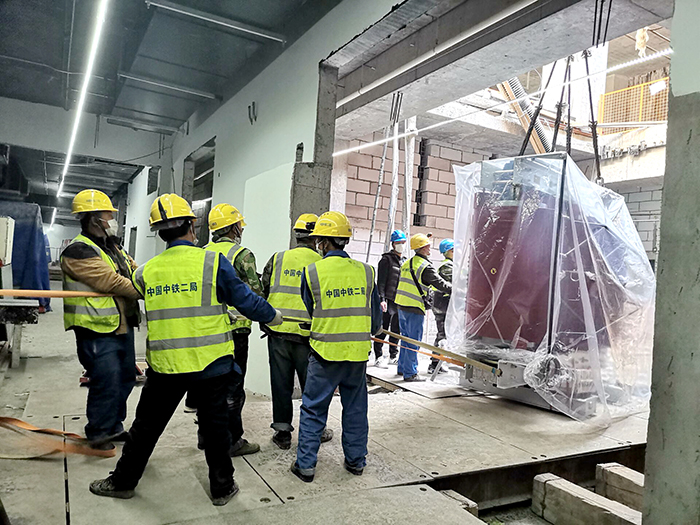

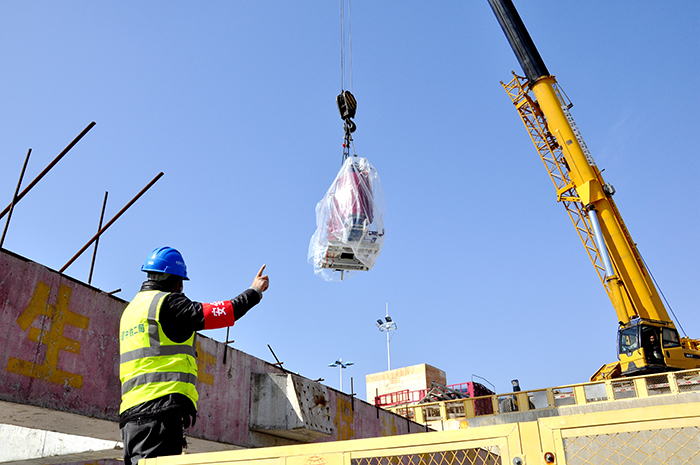

图1-2:设备吊装
