目前,北京平西府大修厂系统总包项目四电专业已根据计划全面进入调试阶段,根据业主工期节点要求及项目节点工期计划,四电专业率先展开系统调试工作。
本次四电系统调试分为各系统单机调试和消防系统联调联试两大部分。各专业单机调试进度方面,通信、门禁、FAS专业已完成首批待移交单体设备主机调试工作,单体内终端调试进度已过半,为年前首批单体移交入驻提供了保障;供电专业完成三处变电所12kv开关柜调试工作,整体进度超前计划,1月5日已完成所内设备调试工作;信号专业完成室内模拟导通调试工作,只待室外设备这股东风接入后进行室内外联动试验工作,
针对消防系统联调联试,业主指定项目部牵头,前期各项筹备工作已就绪,待各系统单机试验完毕后即将开展,保证后续消电检及消防验收如期进行。
各系统调试工作如火如荼的开展,也标志着项目四电专业施工进入了收尾阶段,年前将严抓质量和安装,为今年的工作树立一座阶段性的里程碑。
图1:调试现场

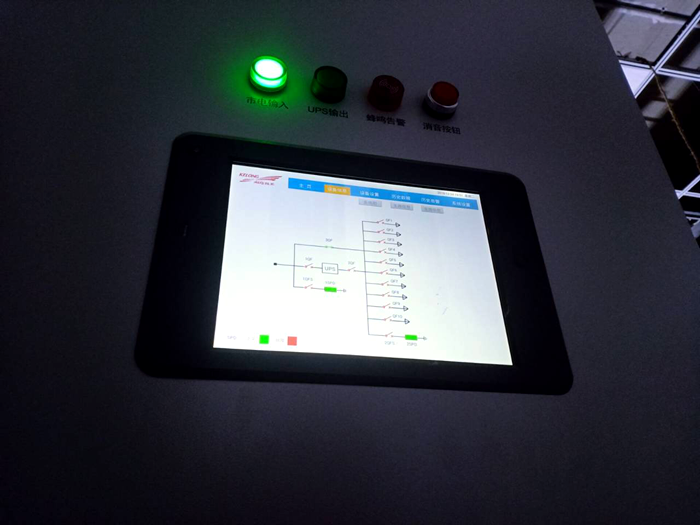

图2:部分调试结果
