12月29日凌晨4点,深圳地铁10号线凉帽山站至双拥街站接触网一次性送电成功。深铁建设集团系统设备中心副总经理柯铁峰、电务公司副总经理刘煜圣参加了本次送电。
28日晚上7点,送电小组对参加送电人员进行了安全技术交底,明确了送电流程,为送电提供了安全保障和技术支持。晚上9点,送电小组抵达凉帽山车辆段,送电工作正式展开。首先送电的是凉帽山车辆段出段线,之后为凉帽山站至双拥街站沿线各站。每个站区送电之前,由轨道车进行压道,确保送电区域无其他人员及接触网设备无损坏。在开关合闸之后进行验电,确保送电成功。29日凌晨4点,凉帽山站至双拥街站接触网成功送电。
自深圳地铁10号线系统设备安装项目大干以来,项目部领导班子认真组织施工,精心进行部署,对每日施工进度进行细化安排,项目部员工现场带班,确保了施工按时按量完成,并且保证了施工安全。
凉帽山站至双拥街站接触网的成功送电,这一重大工程节点的胜利取得,为12月30日热滑节点提供了保障,对深圳地铁10号线全面开通运营具有重大意义。

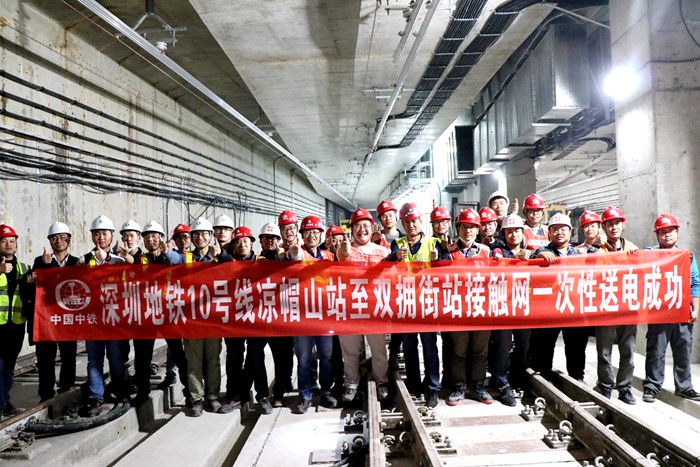

图: 送电成功
